용인 1050MW 열병합·여수 500MW LNG 복합발전 추진
두 사업 총사업비 2조3826억원…2030년 준공 목표
두 사업 총사업비 2조3826억원…2030년 준공 목표

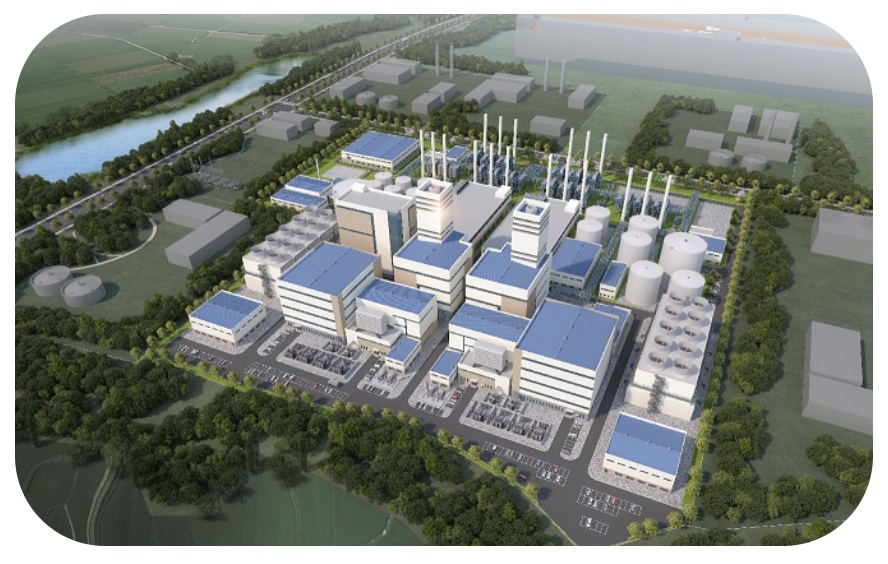

이미지 확대보기현대엔지니어링은 지난 9일 한국중부발전·SK이노베이션 E&S가 발주한 ‘용인 열병합발전소 건설사업’과 한국동서발전이 발주한 ‘신호남 복합발전소 건설사업’에서 각각 우선협상대상자로 선정됐다고 10일 밝혔다.
용인 열병합발전소 건설사업은 경기도 용인시 처인구에 1050MW 규모의 전력 생산설비와 시간당 517Gcal 규모의 열 생산설비를 구축하는 프로젝트다. 현대엔지니어링이 설계·조달·시공(EPC)을 총괄 수행한다.
총사업비는 약 1조7526억 원으로, 2026년 9월 착공해 2030년 9월 준공하는 일정이다. 생산된 전력과 열에너지는 용인 반도체 클러스터의 에너지 공급 기반으로 활용될 예정이다.
신호남 복합발전소 건설사업은 전남 여수국가산업단지 내 옛 호남화력발전소 부지에 500MW 규모 LNG 복합발전소를 짓는 프로젝트다.
현대엔지니어링은 컨소시엄 대표사로 설계와 주요 기자재 조달을 맡고, 포스코이앤씨는 보조 기자재 구매와 시공을 담당할 예정이다. 총사업비는 약 6300억 원이며 2027년 6월 착공해 2030년 5월 준공을 목표로 하고 있다.
사업 부지인 호남화력발전소는 1973년 상업운전을 시작해 2021년까지 약 48년간 가동됐다. 새 발전소가 준공되면 여수국가산업단지를 비롯한 호남권 전력 공급에 활용된다.
두 발전소는 모두 LNG를 기반으로 하되 향후 수소 혼소와 수소 전소 발전으로 전환할 가능성을 고려해 추진된다. 준공 초기에는 LNG를 주연료로 사용하고 이후 수소 활용 비중을 확대할 수 있도록 설비 적용을 검토한다는 계획이다.
현대엔지니어링은 이번 사업을 계기로 수도권과 호남권 발전·에너지 인프라 사업 수행 기반을 확대하고, 향후 수소 발전과 소형모듈원전(SMR) 주변설비 등 차세대 에너지 분야로 사업 영역을 넓힌다는 방침이다.
현대엔지니어링 관계자는 “이번 성과는 에너지 사업 분야에서 축적해 온 현대엔지니어링의 기술력과 사업 수행 역량에 대한 시장의 신뢰를 보여주는 결과”라며 “앞으로도 복합발전과 열병합발전을 비롯한 다양한 에너지 전환 인프라 사업을 통해 국가 전력 안정성 확보에 기여하는 한편, SMR, 핵융합, 수소 등 차세대 에너지 분야로의 사업을 지속 강화해 나갈 계획”이라고 밝혔다.
