2019년 지자체 유치 공모부터 7년 만에 첫 삽
잉여전력으로 양수, 피크시간 발전…재생에너지 보완
잉여전력으로 양수, 피크시간 발전…재생에너지 보완
이미지 확대보기한국수력원자력의 세 번째 양수발전 사업인 포천양수발전소가 2019년 지자체 자율유치 공모로 시작된 지 7년 만에 첫 삽을 떴다.
한수원이 벌목 공사를 시작으로 포천양수발전소 본공사에 착수했다고 4일 밝혔다. 사업은 경기 포천시 이동면 도평리 일원 214만4337㎡ 부지에 총사업비 1조7508억 원을 들여 700㎿(350㎿×2기) 규모로 조성되며, 2033년 12월 준공이 목표다.
이번 착공은 상부댐 진입도로와 스위치야드 조성을 위한 벌목 작업이다. 앞으로 ▲상부댐 진입도로 개설 ▲모선터널 굴착 ▲지하발전소 굴착 ▲하부댐 건설 착공이 순차적으로 이어진다.

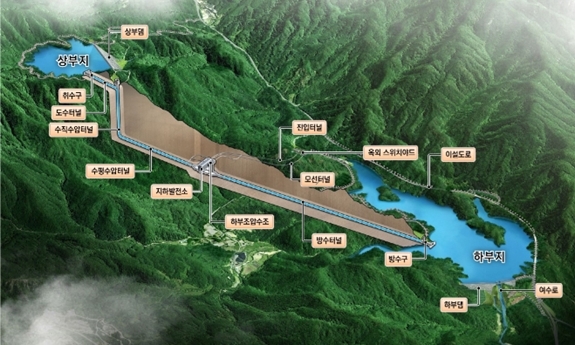

포천양수발전소는 전력수요가 적은 시간대의 잉여 전력으로 물을 상부댐에 끌어올렸다가, 수요가 많은 시간대에 낙차를 이용해 발전하는 가변속 양수발전소로 지어진다. 태양광·풍력 등 재생에너지 확대로 커지는 전력 간헐성을 보완하고 전력계통과 국가 전력수급의 안정성을 뒷받침하는 역할이 기대된다.
김판호 한수원 포천양수건설소장은 "본공사 시작이 새로운 출발점이라며 안전과 품질을 최우선으로 지역사회와 상생하는 국책사업으로 만들겠다"고 말했다.
