신한울2호기, 임계 도달…전기 생산 준비 완료

글로벌이코노믹

신한울2호기, 임계 도달…전기 생산 준비 완료

핵심시설 국산화로 기술자립 이룬 국내 최초 발전소
오는 20일 최초 전력 생산 후 내년 상반기 상업운전 돌입

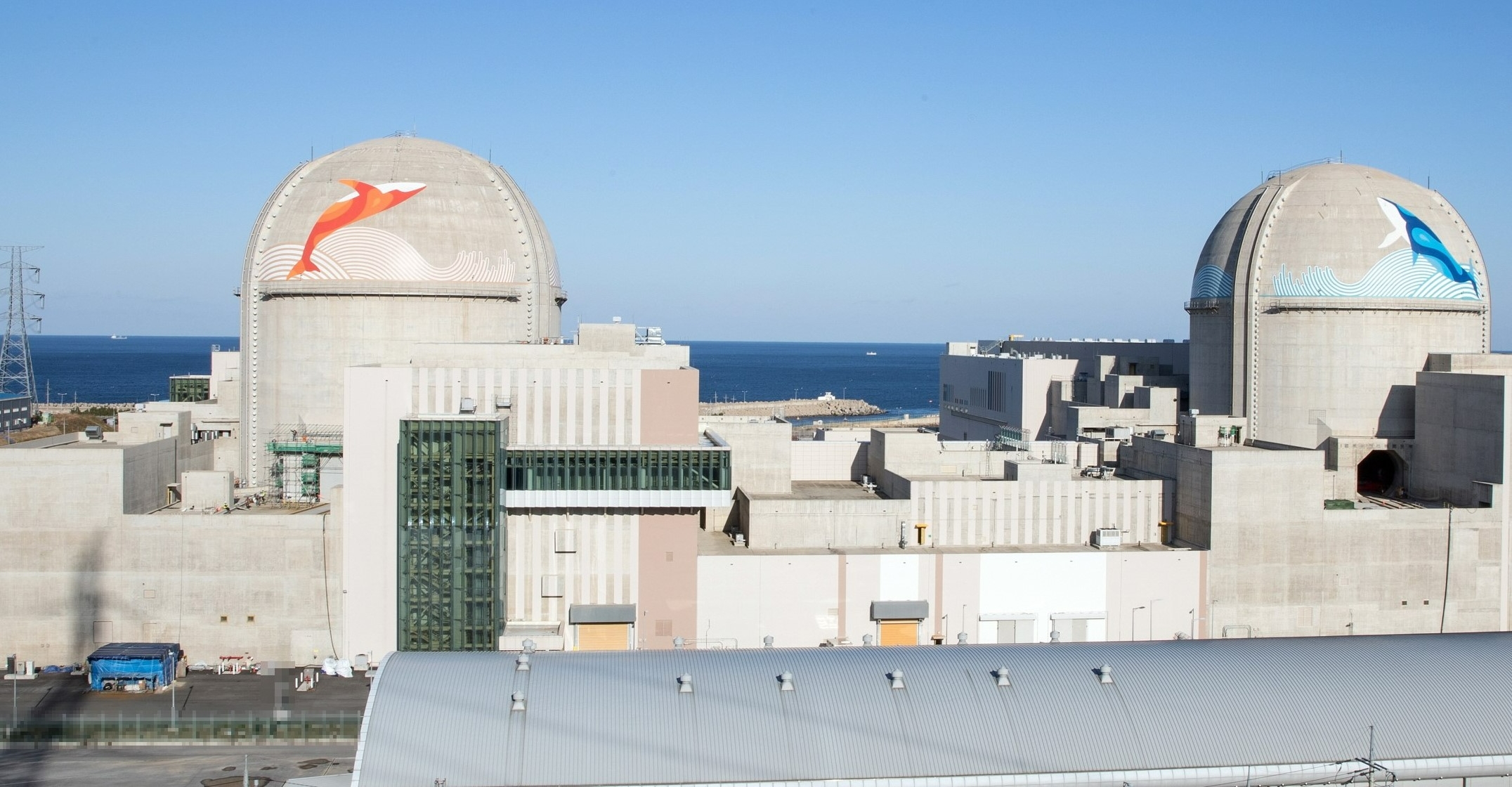

핵심시설 국산화로 기술자립을 이룬 국내 최초 발전소인 신한울 1, 2호기 전경(왼쪽 1호기, 오른쪽 2호기) 사진=한국수력원자력 이미지 확대보기
핵심시설 국산화로 기술자립을 이룬 국내 최초 발전소인 신한울 1, 2호기 전경(왼쪽 1호기, 오른쪽 2호기) 사진=한국수력원자력
핵심시설 국산화로 기술자립을 이룬 국내 최초 발전소인 신한울2호기가 임계에 도달해 내년 상반기 상업운전에 돌입한다.

한국수력원자력(이하 한수원)은 신한울2호기(140만kW급)가 6일 오전 7시 최초 임계에 도달했다고 밝혔다.

원자로를 안정적으로 제어할 수 있는 상태인 ‘임계 도달’은 원자로 원자핵분열 반응이 일정하게 유지된다. 이는 전기를 생산할 수 있는 준비를 마쳤다는 의미다.

원자력발전소 신한울2호기는 지난 9월 7일 원자력안전위원회로부터 운영허가를 취득한 뒤 20일 연료 장전을 완료하고 6개월간 시운전시험을 거쳤다.
시운전시험 기간 동안 정상 운전 온도와 압력 조건에서 필수설비 동작과 안전성을 확인했다.

설비용량 1400MW급인 신한울2호기는 국내 28번째 원전이자 UAE에 수출한 원전과 같은 APR1400 노형이다. 이 노형은 현재 국내에서는 새울1, 2호기와 신한울1호기가 있다.

신한울1, 2호기는 핵심설비인 원자로냉각재펌프(RCP)와 원전계측제어시스템(MMIS)을 국산화해 기술자립을 이뤄낸 국내 최초의 발전소다.

신한울2호기와 동일한 발전소인 신한울1호기는 지난해 12월 상업운전을 시작해 현재까지 365일간 무고장 운전을 달성했다.

앞으로 신한울2호기는 발전소 계통의 성능시험을 거쳐 오는 20일에는 최초로 전력을 생산한다. 출력 단계별 주요 시험을 거친 후 내년 상반기 본격적인 상업운전에 들어갈 예정이다.


남상인 글로벌이코노믹 선임기자 baunamu@g-enews.com
